Địa điểm: Xã Bình Thuận, Huyện Bình Sơn, Tỉnh Quảng Ngãi
Chủ đầu tư: Công ty Cổ phần Cảng tổng hợp Hòa Phát
Nhà thầu thi công: Công ty CP ĐT&XD nền móng Phú Sỹ
Tiến độ: 190 ngày
Công ty CP ĐT&XD nền móng Phú Sỹ phụ trách thiết kế và thi công nâng cấp cải tạo hạng mục nền bãi (C2, D2, E2 & F)- Cảng tổng hợp, cụ thể như sau:
- Thiết kế giải pháp và phương án thi công nâng tải trọng khai thác các bãi C2, D2, E2 và F: 10T/m2 (cao độ hoàn thiện 4.5mHĐ, mặt nền BTCT)

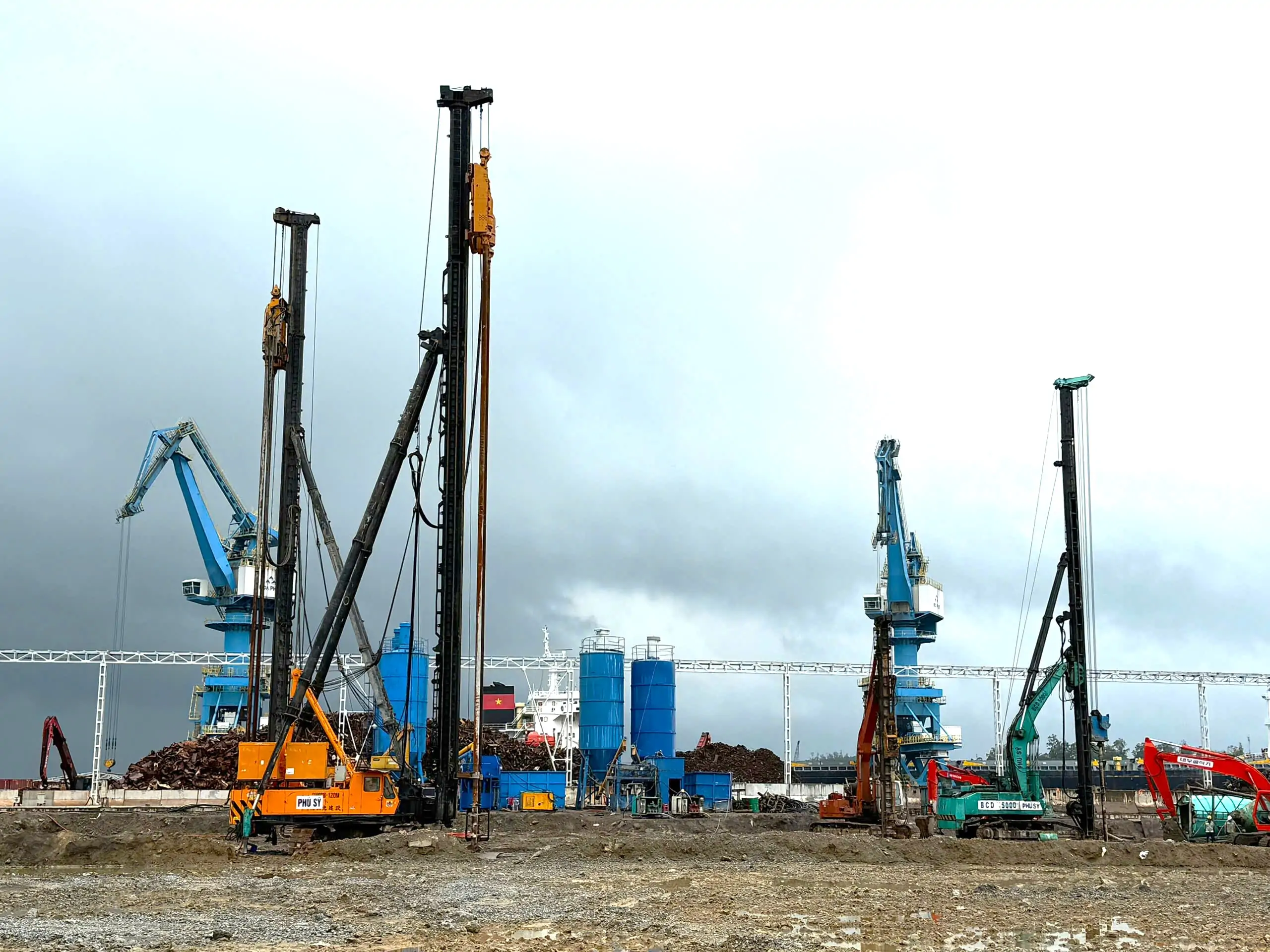

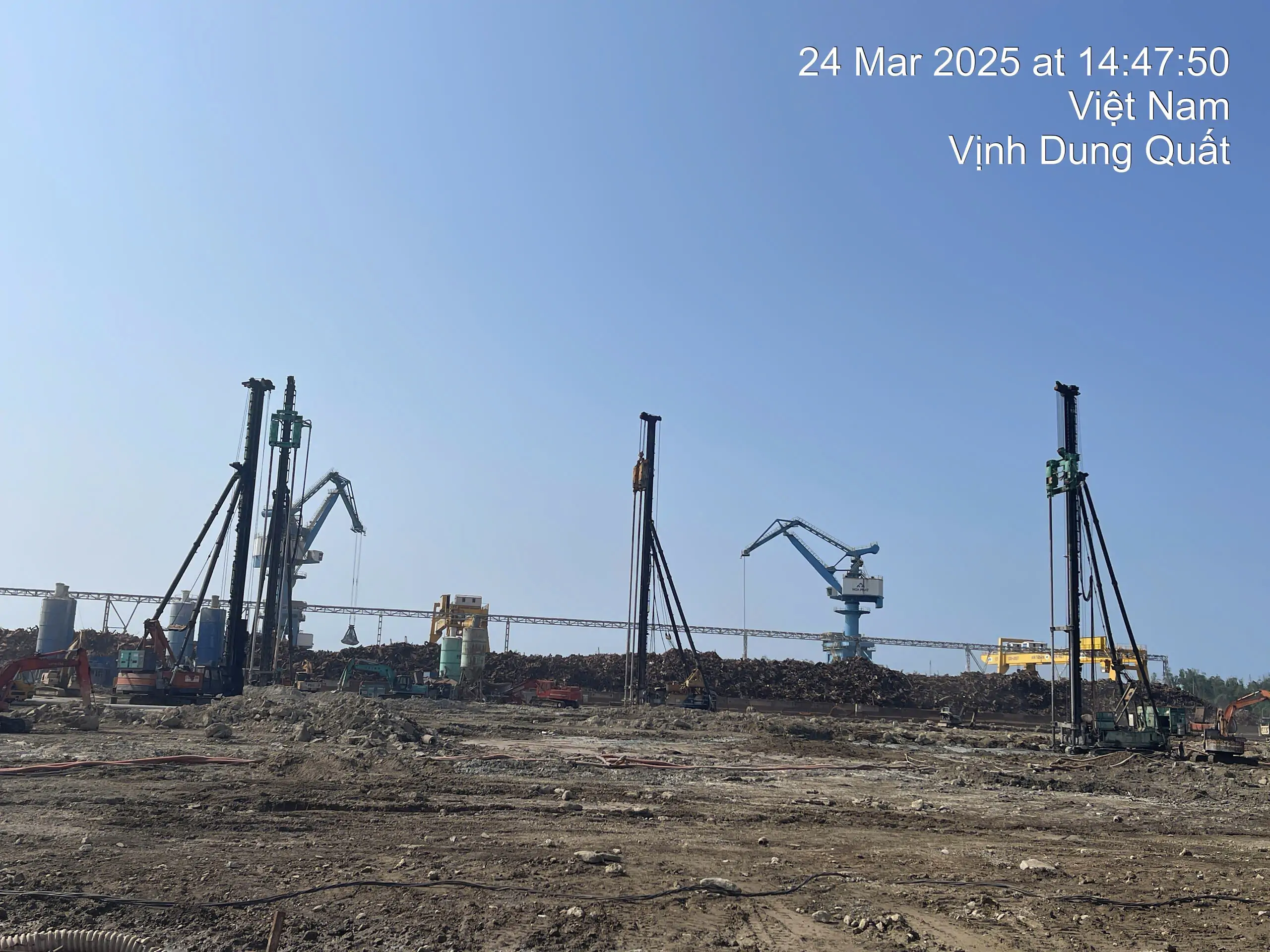

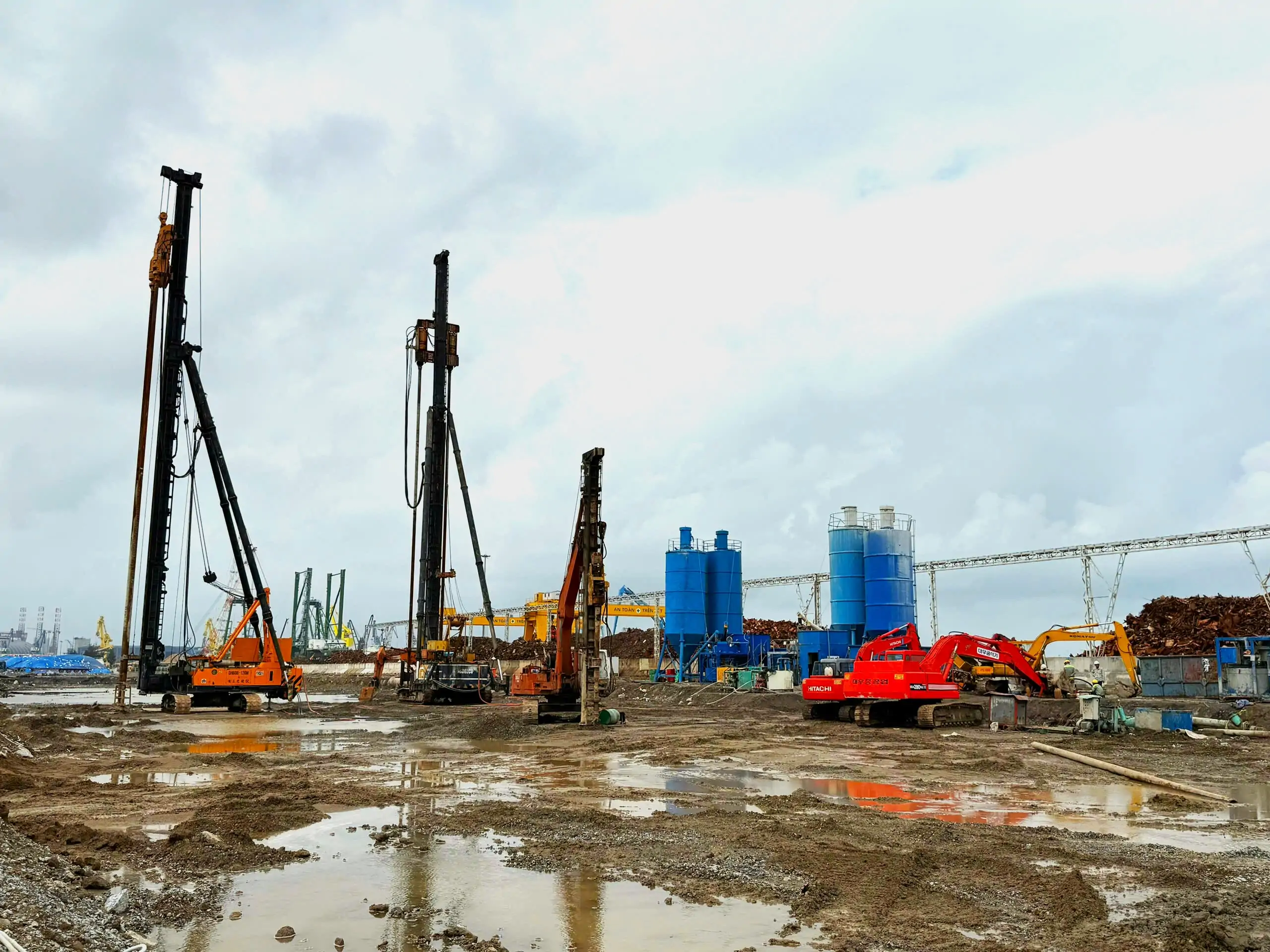

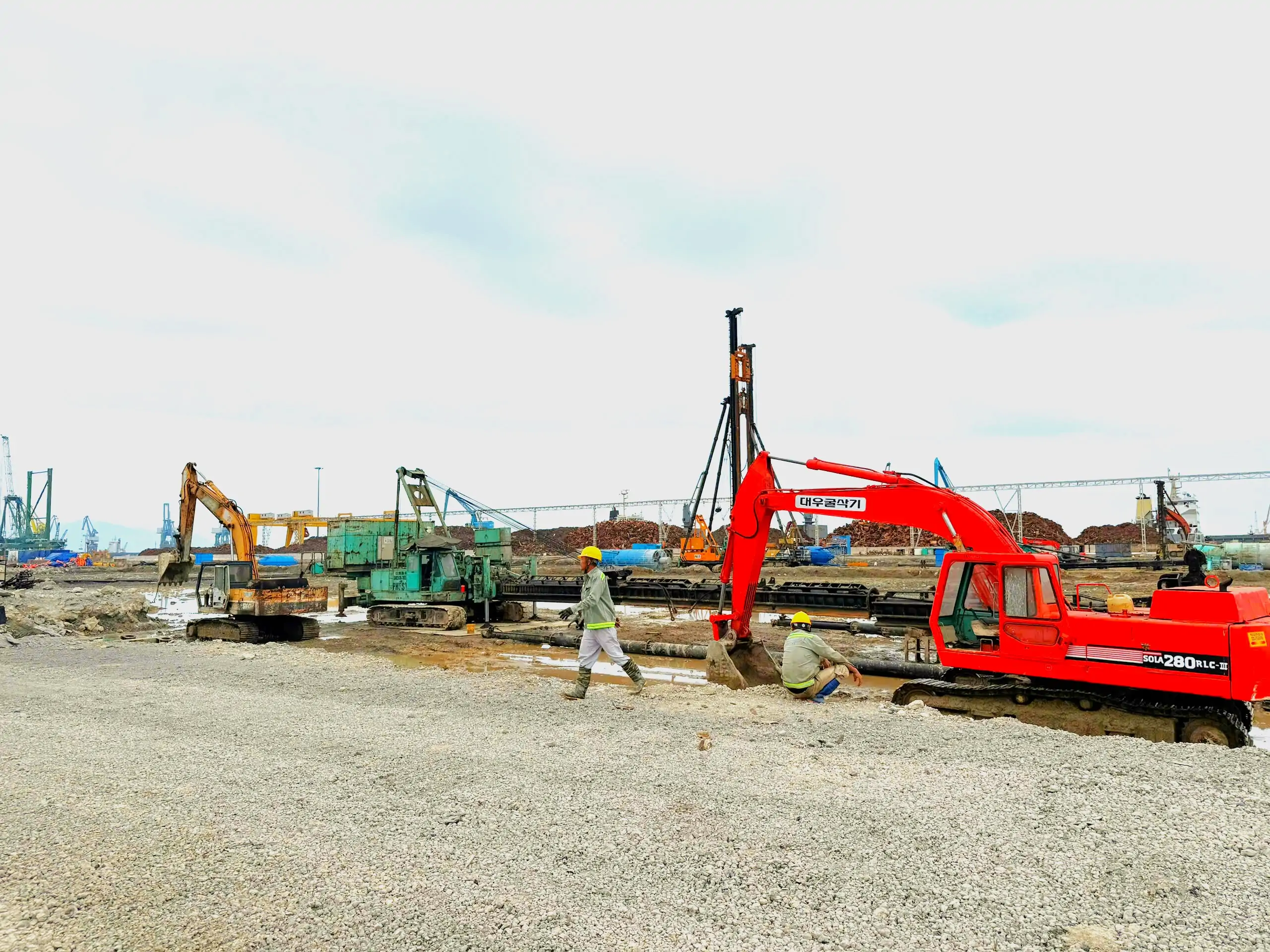

- Thi công cọc CDM phạm vi nền C2, D2, E2 và F, trong đó:
+ Thi công cọc đại trà D800mm, chiều sâu khoan lớn nhất 28m (qu>=1400kPA), hàm lượng chất kết dính 270kg/m3 tỉ lệ xi/xỉ=50/50. Tổng số cọc 5848 cọc với tổng chiều dài khoan: 68.427md
+ Thi công cọc đại trà D1000mm, chiều sâu khoan lớn nhất 28m (qu>=1700kPA), hàm lượng chất kết dính 290kg/m3 tỉ lệ xi/xỉ=50/50. Tổng số cọc 6172 cọc với tổng chiều dài khoan: 107.542md
